項目建設是推動高質量發展的強引擎和硬支撐。我省堅持要素保障、政策保障、服務保障一起抓,推動項目建設提速增效。
在石家莊市鹿泉區,總投資17個億的美泰傳感器產業創新基地項目,原計劃5月底試生產,但是為了搶抓當前向好的市場行情,公司最新決定,要將試生產日期提前。

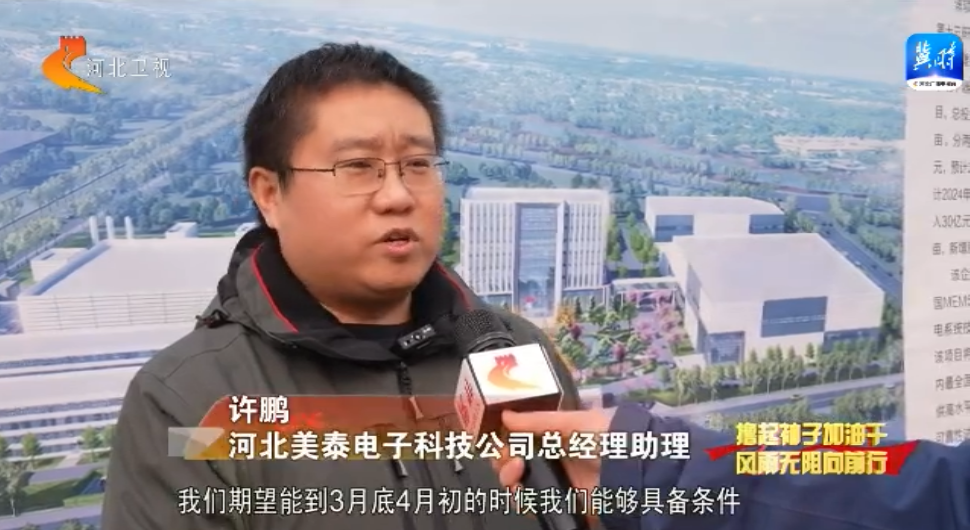

河北美泰電子科技公司總經理助理 許鵬:我們期望能到3月底4月初的時候我們能夠具備條件。
項目試生產要提前,牽涉的一些保障服務項目也要調進度。比如電力供應,原計劃5月底才能完工,現在突然要大幅提前近60天,讓當地供電公司壓力陡增,在確保工程質量的前提下,必須馬上調集施工人員,加班加點。

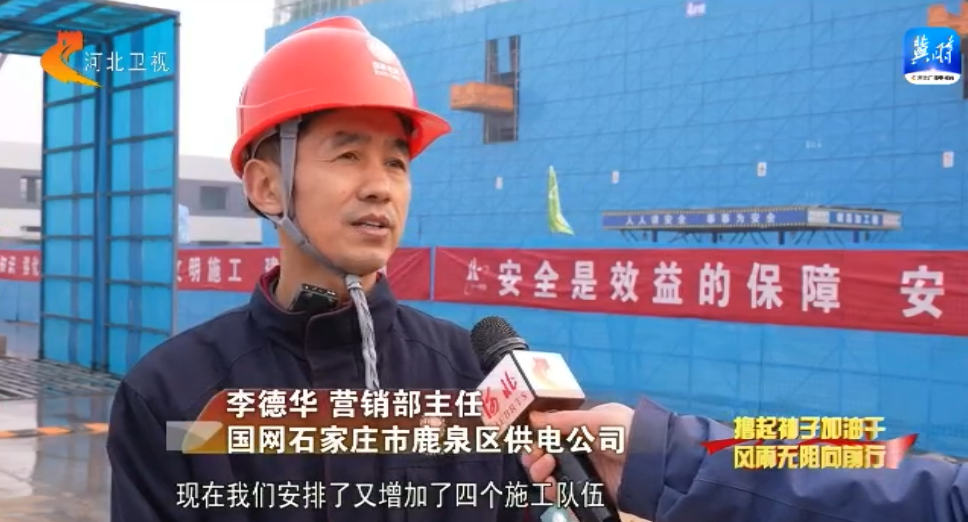

國網石家莊市鹿泉區供電公司營銷部主任 李德華:以前計劃是一個施工隊伍,現在我們安排了又增加了四個施工隊伍,分工作界面分段施工,以前我們計劃的是每天8至12個小時的施工時間,這樣的話我們要增加到每天24個小時不間斷地輪流作業,才能確保在3月底我們完成工程的施工。
一切圍繞項目轉、一切圍繞項目干,我省各部門精準施策,著力解決重點項目建設過程中遇到的難點堵點。在邯鄲市肥鄉區,針對項目建設最亟需的土地要素,當地積極與市局、省廳溝通對接,采取土地綜合整治、城鄉建設用地增減掛鉤,跨區協調指標等多渠道補充耕地方式,確保重點項目用地應保盡保。

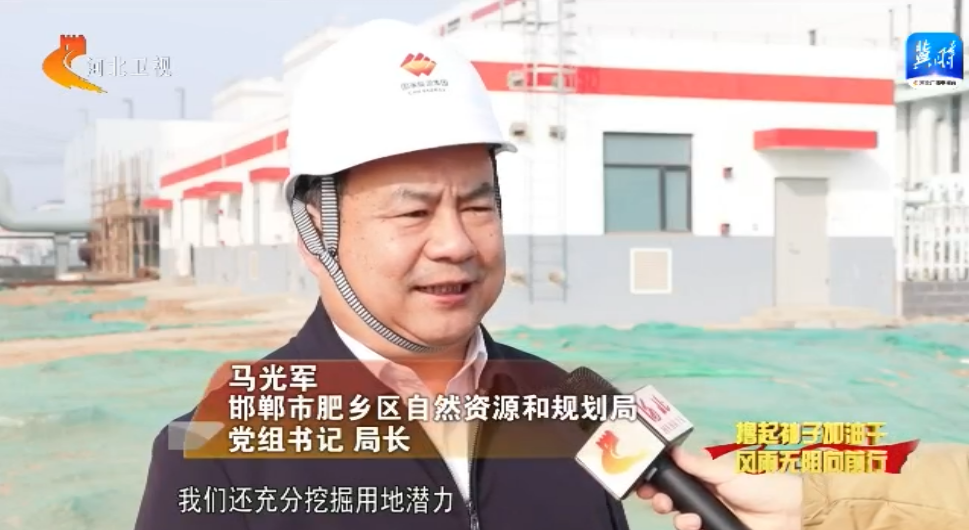

邯鄲市肥鄉區自然資源和規劃局黨組書記 局長 馬光軍:我們還充分挖掘用地潛力,引導工業項目,優先利用存量建設用地,統籌合理使用土地增減掛鉤指標,優先保證重點項目。
邯電退城進郊替代項目是保障群眾溫暖過冬的民生重大工程。為了解決項目350畝的建設用地,當地國土部門成立專班,積極向上跑辦,用足用好國家政策。

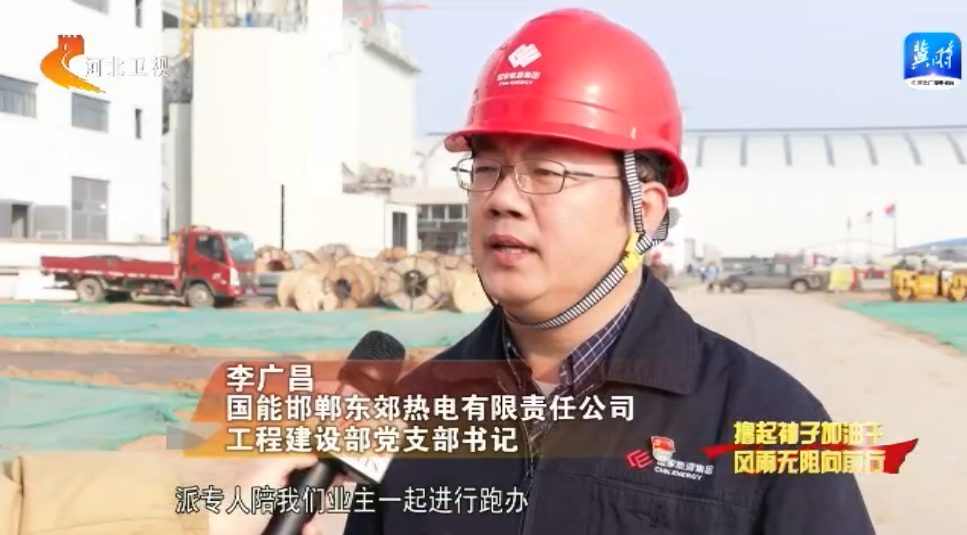

國能邯鄲東郊熱電有限責任公司 工程建設部黨支部書記 李廣昌:主動與我們取得聯系,派專人陪我們業主一起進行跑辦,讓我們能夠順利拿到土地,順利開工。
今年,省重點建設項目共計507個,總投資1.32萬億元。為了支持這些重點項目加快推進,我省不僅在用地、用能等要素資源上應保盡保、全力支持,而且在資金上,充分釋放政策性開發性金融工具、專項再貸款政策效能,督促金融工具項目抓緊建設實施、加快資金支付、形成更多實物工作量,督促專項再貸款財政貼息項目加快貸款投放。此外,在辦理用地(用海)審批、規劃許可、環評等審批手續等方面持續加速,提升政務服務效能,推動投資和項目建設提速提效。
